Freigabeplan für LibreOffice 24.8
- 30.05.2024 14:55

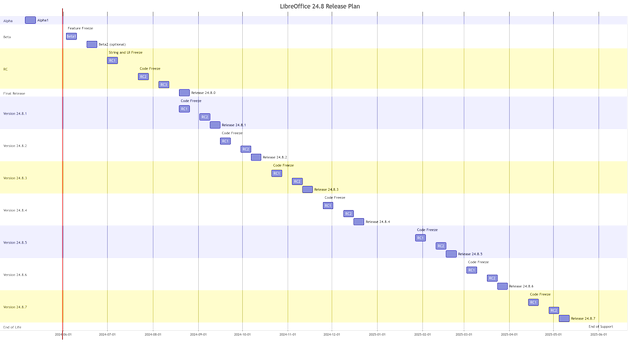

Überblick über den Veröffentlichungsplan
Der Freigabeplan für LibreOffice 24.8 zeigt die verschiedenen Entwicklungsphasen und die wichtigsten Termine für jede Version. Dieser Plan beschreibt den Übergang von der Entwicklung zur endgültigen Veröffentlichung, indem er die Alpha-, Beta-, Release Candidates (RC) und die finalen Versionen im Detail aufführt.
Die Übersicht hilft dabei, die zeitliche Abfolge der Versionen 24.8.0 bis 24.8.7 besser zu verstehen. Sie nennt die geplanten Wochen für Feature Freeze, Code Freeze, RC-Versionen, Veröffentlichungen und das Ende der Unterstützung.
Version 24.8.0
LibreOffice 24.8.0 umfasst mehrere Entwicklungsstufen vor der finalen Veröffentlichung. Dazu gehören Alpha1, Beta1, eine optionale Beta2, mehrere Release Candidates sowie verschiedene Freeze-Phasen.
- Alpha1 : Woche 19 (6.-12. Mai 2024)
- Feature Freeze : Woche 23 (3.-9. Juni 2024)
- Beta1 : Woche 23 (3.-9. Juni 2024)
- Beta2 (optional) : Woche 25 (17.-23. Juni 2024)
- Freeze der englischen Benutzeroberfläche und Strings : Woche 27 (1.-7. Juli 2024)
- RC1 : Woche 27 (1.-7. Juli 2024)
- Code Freeze : Woche 30 (22.-28. Juli 2024)
- RC2 : Woche 30 (22.-28. Juli 2024)
- RC3 : Woche 32 (5.-11. August 2024)
- Veröffentlichung 24.8.0 : Woche 34 (19.-25. August 2024)
Der Feature Freeze markiert den Zeitpunkt, ab dem keine neuen Funktionen mehr für diese Version vorgesehen sind. Der Code Freeze konzentriert sich auf die Stabilisierung des Codes vor den Release Candidates und der endgültigen Veröffentlichung.
Kleinere Versionen (24.8.1 bis 24.8.7)
Jede kleinere Version dient der Behebung wichtiger Fehler und der Verbesserung der Lokalisierung (l10n). Die wichtigen Termine sind:
Die kleineren Versionen folgen nach der Veröffentlichung von LibreOffice 24.8.0. Sie enthalten jeweils geplante Code-Freeze-Termine, Release Candidates und Veröffentlichungszeiträume.
| Version | Code Freeze | Veröffentlichung |
|---|---|---|
| 24.8.1 | Woche 34 (19.-25. August 2024) | Woche 37 (9.-15. September 2024) |
| 24.8.2 | Woche 38 (16.-22. September 2024) | Woche 41 (7.-13. Oktober 2024) |
| 24.8.3 | Woche 43 (21.-27. Oktober 2024) | Woche 46 (11.-17. November 2024) |
| 24.8.4 | Woche 48 (25. November - 1. Dezember 2024) | Woche 51 (16.-22. Dezember 2024) |
| 24.8.5 | Woche 5 (27. Januar - 2. Februar 2025) | Woche 8 (17.-23. Februar 2025) |
| 24.8.6 | Woche 10 (3.-9. März 2025) | Woche 13 (24.-30. März 2025) |
| 24.8.7 | Woche 16 (14.-20. April 2025) | Woche 19 (5.-11. Mai 2025) |
Version 24.8.1
- Code Freeze : Woche 34 (19.-25. August 2024)
- RC1 : Woche 34 (19.-25. August 2024)
- RC2 : Woche 36 (2.-8. September 2024)
- Veröffentlichung 24.8.1 : Woche 37 (9.-15. September 2024)
Version 24.8.2
- Code Freeze : Woche 38 (16.-22. September 2024)
- RC1 : Woche 38 (16.-22. September 2024)
- RC2 : Woche 40 (30. September - 6. Oktober 2024)
- Veröffentlichung 24.8.2 : Woche 41 (7.-13. Oktober 2024)
Version 24.8.3
- Code Freeze : Woche 43 (21.-27. Oktober 2024)
- RC1 : Woche 43 (21.-27. Oktober 2024)
- RC2 : Woche 45 (4.-10. November 2024)
- Veröffentlichung 24.8.3 : Woche 46 (11.-17. November 2024)
Version 24.8.4
- Code Freeze : Woche 48 (25. November - 1. Dezember 2024)
- RC1 : Woche 48 (25. November - 1. Dezember 2024)
- RC2 : Woche 50 (9.-15. Dezember 2024)
- Veröffentlichung 24.8.4 : Woche 51 (16.-22. Dezember 2024)
Version 24.8.5
- Code Freeze : Woche 5 (27. Januar - 2. Februar 2025)
- RC1 : Woche 5 (27. Januar - 2. Februar 2025)
- RC2 : Woche 7 (10.-16. Februar 2025)
- Veröffentlichung 24.8.5 : Woche 8 (17.-23. Februar 2025)
Version 24.8.6
- Code Freeze : Woche 10 (3.-9. März 2025)
- RC1 : Woche 10 (3.-9. März 2025)
- RC2 : Woche 12 (17.-23. März 2025)
- Veröffentlichung 24.8.6 : Woche 13 (24.-30. März 2025)
Version 24.8.7
- Code Freeze : Woche 16 (14.-20. April 2025)
- RC1 : Woche 16 (14.-20. April 2025)
- RC2 : Woche 18 (28. April - 4. Mai 2025)
- Veröffentlichung 24.8.7 : Woche 19 (5.-11. Mai 2025)
Ende der Unterstützung
- Ende des Supports : 12. Juni 2025
Das Ende des Supports ist der im Freigabeplan genannte Termin, bis zu dem die Unterstützung für diese Versionsreihe vorgesehen ist. Für LibreOffice 24.8 ist dieser Termin der 12. Juni 2025.
Begriffe im Freigabeplan
Im Zeitplan werden mehrere Begriffe verwendet, die die einzelnen Entwicklungs- und Veröffentlichungsphasen beschreiben:
- Alpha : frühe Entwicklungsfassung innerhalb des genannten Zeitplans.
- Beta : Testfassung vor den Release Candidates.
- Release Candidate (RC) : Veröffentlichungskandidat vor einer finalen Version.
- Feature Freeze : Phase, in der keine neuen Funktionen mehr aufgenommen werden.
- Code Freeze : Phase zur Stabilisierung vor der Veröffentlichung.
- Lokalisierung (l10n) : Anpassung von Sprachelementen und Übersetzungen.
FAQ zum Freigabeplan für LibreOffice 24.8
Wann wurde LibreOffice 24.8.0 veröffentlicht?
Die Veröffentlichung von LibreOffice 24.8.0 ist im Plan für Woche 34 vorgesehen, also für den Zeitraum vom 19. bis 25. August 2024.
Welche Entwicklungsphasen enthält LibreOffice 24.8.0?
LibreOffice 24.8.0 enthält Alpha1, Feature Freeze, Beta1, eine optionale Beta2, den Freeze der englischen Benutzeroberfläche und Strings, RC1, Code Freeze, RC2, RC3 und die finale Veröffentlichung.
Wofür dienen die kleineren Versionen 24.8.1 bis 24.8.7?
Die kleineren Versionen dienen laut Artikel der Behebung wichtiger Fehler und der Verbesserung der Lokalisierung (l10n).
Wann endet die Unterstützung für LibreOffice 24.8?
Das Ende des Supports für LibreOffice 24.8 ist für den 12. Juni 2025 angegeben.
Für weitere Details besuchen Sie den Veröffentlichungsplan von LibreOffice 24.8.
Dieser Freigabeplan fasst die wichtigsten Termine der Versionsreihe LibreOffice 24.8 zusammen. Er zeigt die geplanten Phasen von der ersten Alpha-Version bis zur letzten kleineren Version 24.8.7 und nennt zusätzlich das Support-Ende.
